EIHE Steel Structure's Box Spracovanie toku a úspechy inžinierskych aplikácií

2026-04-28 0 Nechajte mi správu

I. Všeobecný výkres usporiadania

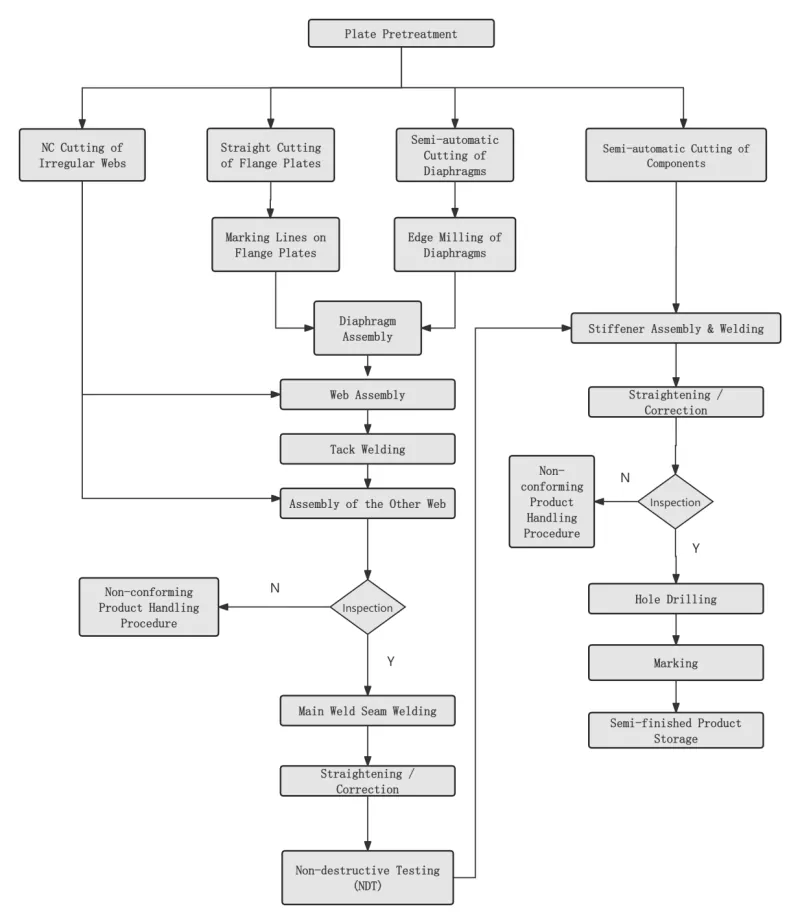

Ⅱ. Kľúčový proces

Krok 1 Predúprava povrchu oceľového plechu

Vykonávané v súlade s konštrukčnými alebo procesnými požiadavkami pred vyrezaním oceľového plechu.



Krok 2 Vyrovnanie oceľového plechu

Celkové vyrovnanie sa musí vykonať po predbežnej úprave oceľového plechu, aby sa zabezpečila presnosť vyrezania a uvoľnilo vnútorné zvyškové napätie oceľového plechu.

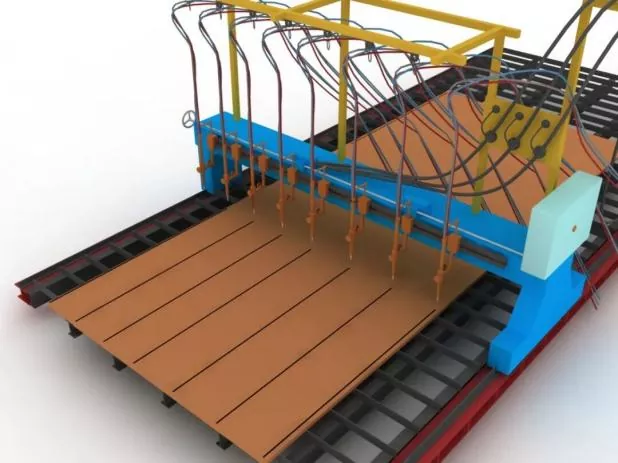

Krok 3 Rezanie a vyrezávanie dielov

Pred rezaním upravte rezací stroj, potvrďte model trysky a skontrolujte stabilitu tlaku vzduchu.



Počas rezania najskôr predhrejte rezný šev oceľového plechu a prísne kontrolujte rýchlosť rezania.

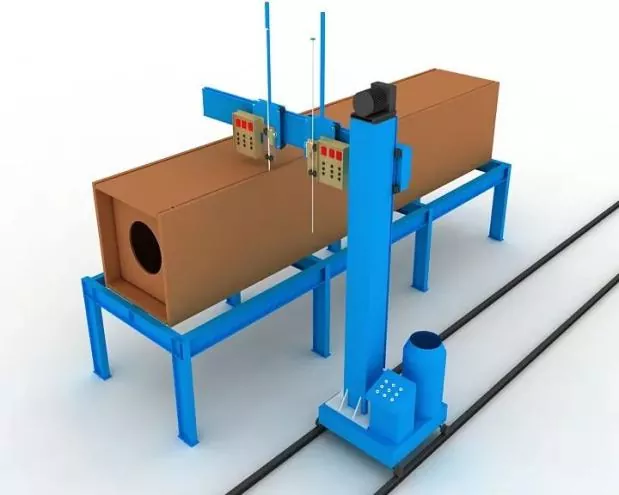

Krok 4 Sekundárne vyrovnávanie dielov

Vykonáva sa po vyrezaní oceľového plechu, aby sa zabezpečila presnosť montáže a znížilo vnútorné zvyškové napätie oceľových plechov.



Krok 5 Nastavenie prípravkov a čiar rozloženia

Pred montážou je potrebné najskôr nastaviť línie a prípravky.



Pri montáži prípravku musí byť zabezpečená vodorovná úroveň horného otvoru a musí byť zaručená dostatočná tuhosť a pevnosť.

Všetky prípravky a linky na usporiadanie môžu byť uvedené do prevádzky až po kontrole a schválení určeným personálom.

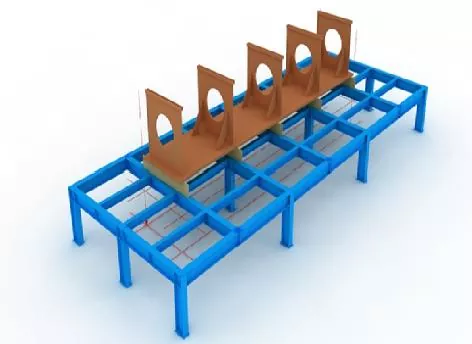

Krok 6 Znížte umiestnenie panela

Presne umiestnené podľa olovnice a čiar rozloženia.



Krok 7 Montáž membrány

Pred montážou membrán označte polohovacie čiary na spodnom paneli a odstráňte plávajúcu hrdzu na oboch stranách čiar pomocou brúsneho kotúča.



Po postavení membrán ich pripevnite privarením.

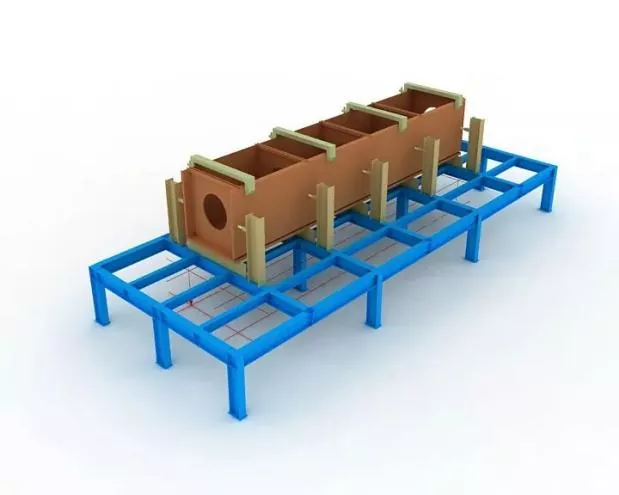

Krok 8 Web Assembly

Keď je pás zmontovaný a kvalifikovaný, pevne ho pripevnite k membráne pomocou zdviháka a potom ho pripevnite privarením.





Krok 9 Montáž horného panela

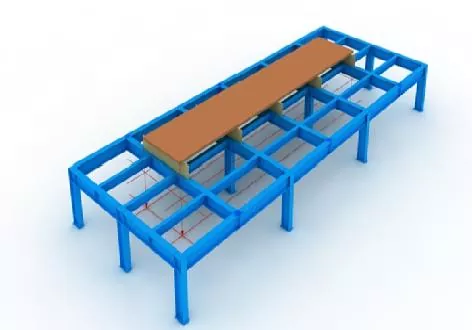

Dokončite presné umiestnenie horného panela pomocou olovnice, potom zafixujte privarením.



Krok 10 Membránové elektrotroskové zváranie

Jednostranné elektrotroskové zváranie sa používa pre membrány.



Pri hornom a dolnom otvore elektrotroskových zváracích otvorov počas zvárania sa nainštalujú medené návleky na spúšťanie a zhášanie oblúka.

Zvárací prúd a napätie musia byť počas zváracieho procesu prísne kontrolované a pozornosť sa musí venovať pozorovaniu zmeny farby elektrotroskovej zváracej plochy na páse.

11. krok Celková kontrola

Pri kontrole sa zamerajte na kontrolu, či dĺžka komponentu, rozmery uhlopriečky a rozmery koncovej časti zodpovedajú požiadavkám na dizajn a špecifikáciu, a opravte všetky diely mimo tolerancie.



Krok 12 Ukončenie frézovania

Po montáži a zváraní vyfrézujte čelnú plochu.



Zaručiť vyrovnanosť prvkov a rovnobežnosť medzi čelnou plochou a frézou.

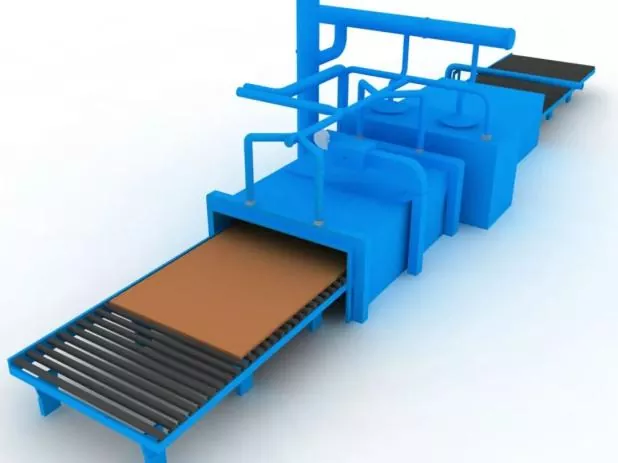

Krok 13 Opieskovanie a odstraňovanie hrdze

Kompletné odstránenie hrdze otryskaním pieskom podľa potreby po zváraní, potom prenos na konštrukciu náteru.





Ⅲ. Špecifikácie pre montáž, polohovanie a zváranie

Presnosť montáže

Počas montáže:

● Na kontrolu deformácie pri zváraní sa musia prijať vhodné obmedzenia.

● Povolenia na zmrštenie pri zváraní a primeraná spätná deformácia sú vyhradené na kontrolu rozmerov komponentov a zabezpečenie správneho tvaru.

Prípustné odchýlky pri výrobe a montáži zváraných spojov, ako aj rozmerové tolerancie konštrukčných komponentov musia byť v súlade s požiadavkami Kódexu pre uznávanie konštrukčnej kvality oceľových konštrukcií (GB 50205).

Montážne polohovacie zváranie

Realizuje sa poloautomatickým zváraním plynovým oblúkom s plným drôtom (GMAW).

Zvárač

Zvárači, ktorí sa zaoberajú montážnym stehovým zváraním, musia byť držiteľmi zodpovedajúcich osvedčení o kvalifikácii špecifikovaných v Technickej špecifikácii pre zváranie oceľových konštrukcií budov (JGJ81).

Poloha príchytných zvarov

Poloha stehových zvarov: Spojovacie zvary sa musia vyhýbať začiatku a koncu formálnych zvarov a nesmú byť umiestnené na rohoch, okrajoch, koncoch a iných kritických oblastiach náchylných na štrukturálnu pevnosť a chyby spracovania.

V prípade T-spojov spojovacie zváranie: musí sa vykonávať symetricky na oboch stranách; medzitým sa musí čo najviac vyhnúť lepiacemu zváraniu vo vnútri drážky.

Pre zváranie drážok s úplným prevarením: Tepové zváranie sa vykoná na drážke na zadnú drážku, napr.

Montážne a zváracie polohy zváraných nosných dosiek, ako aj nábehových a nábehových dosiek musia spĺňať príslušné normy

Zváracie materiály

Zváracie materiály používané na montáž a zváranie stehmi musia byť v súlade s materiálmi na formálne zváranie, t. j. musia sa použiť rovnaké zváracie materiály ako pri úradnom zváraní.

Pre montážne zváranie medzi oceľou s vysokou pevnosťou a oceľou s nízkou pevnosťou sa zváracie materiály vyberú v súlade s triedou ocele s nízkou pevnosťou.
